光汇惠州加油站油气回收及工艺管道收尾工程
作业性质:安装改造
工程现场勘察报告:

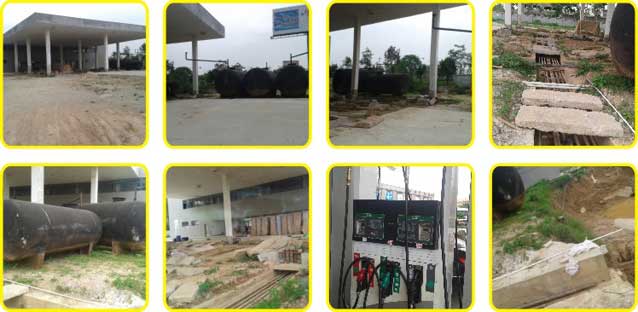

一、储油罐部分存在问题;
1、现有油罐防腐层破损严重生锈;
2、人孔口未加装防泄漏钢板人孔池;
3、无人孔法兰盖;
4、无抗浮固定件安装位置;
5、油罐安装后回填粉砼回填;
6、现有油罐基坑塌陷无防坍方防护;
7、油罐区无敷设防静电及避雷接地网。
二、管道工艺部分存在问题:
1、无卸油系统管道及组件(含卸油油气回收);
2、无排气管道及组件(含排气油气回收);
3、加油机与供油管线连接处预留错误(法兰改螺纹);
4、现有管线防腐层破损严重生锈;
5、现有供油管线油品位置连接与摆放发生严重错误;
6、现有供油管线油品供应系统与潜油泵工作原理有冲突,导致潜油泵未能充分利用功率;
7、管道未试压吹扫;
8、无油气回收管线敷设。
三、环保部分即隔油池及排废管道沟渠存在问题:
1、现有隔油池是化粪池且敞开;
2、无油水分离设施;
3、站区内无排水管道及沟渠分布;
4、无与市政接驳沟渠。
四、配电系统存在问题:
1、原预埋管、线为多根硬导线且已被盗破坏
加油机---收银机;电控柜----加油机;电控柜----潜油泵;油罐液位计---显示器;油气回收系统电路等;
2、无路灯至配电箱的线路敷设;
3、加油亭照明线路已被盗破坏;
4、无液位计线路;
5、无防静电及避雷接地网、接地极;
6、无形象、标示牌(VICI)供电电源。
五、无油气回收系统
以上是我公司技术人员及贵公司现场技术人员共同勘查后记录整理的问题。
简易工艺流程:
通风置换→脚手架搭设→蒸汽吹扫→环保化学药剂喷射溶解→高压水射流处理→水喷砂装置处理→真空抽吸罐底油污油渣(死角部分人工辅助清理)→蒸汽(压缩气体或惰性气体)吹扫→人工处理罐壁后做高压水射流预清洗处理→风干→待装液预清洗→竣工验收。
按照要求清洗后达到罐内部整体无油渍、无浮锈、无杂质且满足贵方要求的清洗标准。
1、可保证施工的过程不会对原储罐及其附件部分造成任何损害;
2、可保证施工后达到原定协议的标准与储罐本次施工欲达到的使用要求。
工艺管道
包括但不限于工艺管道除锈,及重做外防腐;改加油机法兰接口改为螺纹接口;工艺管道与相关设备(如油罐)连接未到位的管道加长;工艺管道探伤、打压等有关检测;验收等。
|
